13日,新疆和田地区民丰县,牵引机将最后一段电线从183号铁塔拽至188号铁塔,和田-民丰-且末-若羌750千伏输变电工程实现全线贯通,这标志着历时15年建设,我国最大750千伏超高压环网工程——新疆环塔里木盆地750千伏输变电工程“合龙”。

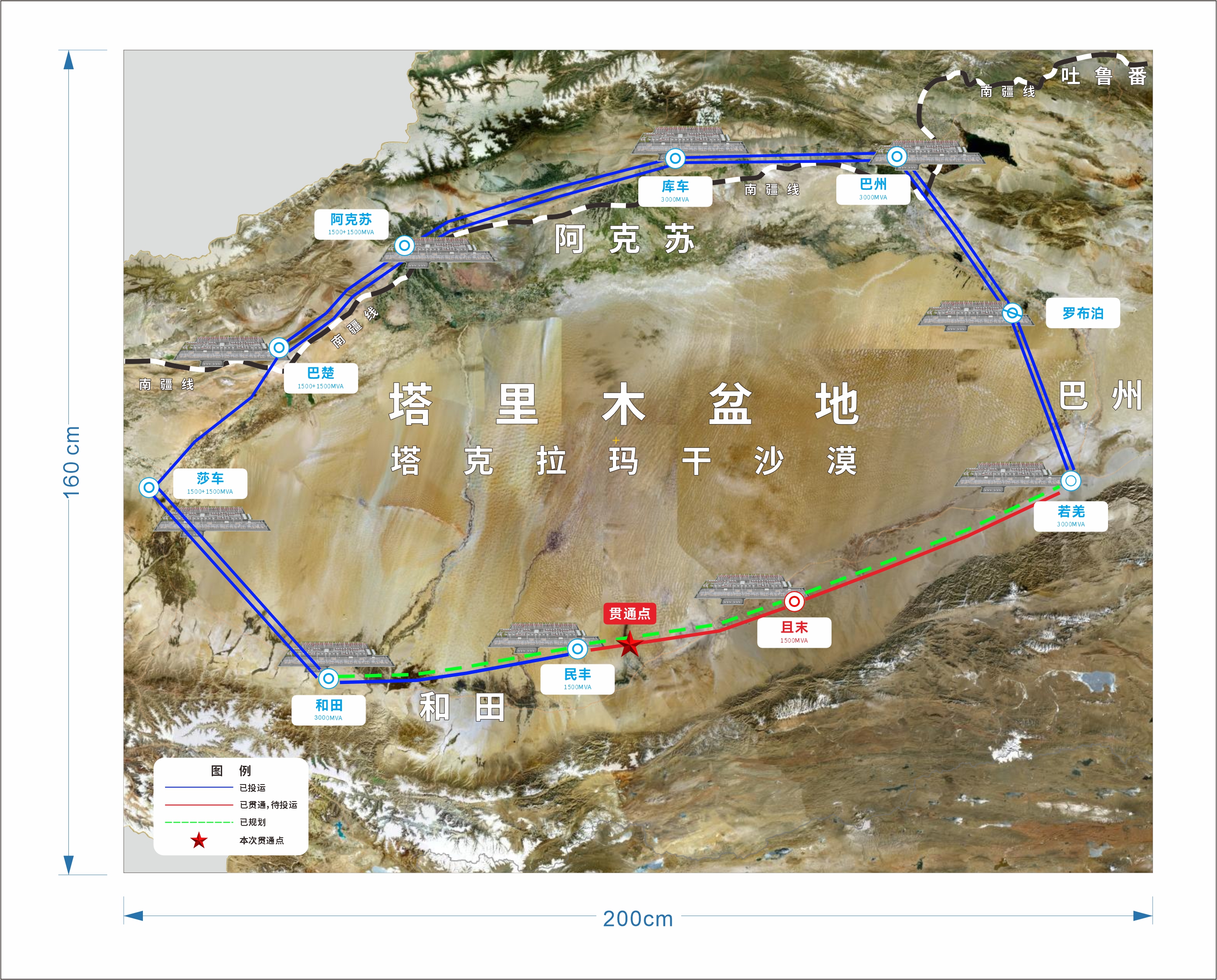

新疆环塔里木盆地750千伏输变电工程示意图。国网新疆电力有限公司供图
新疆环塔里木盆地750千伏输变电工程由9项750千伏输变电工程组成,分阶段施工完成,工程共计9个变电站、1个开关站,线路总长度4197千米,相当于喀什到上海的直线距离。数万名电网建设者在5000多个日夜与沙海搏斗,围绕塔里木盆地“画”了一个圆,将塔里木盆地圈在“怀中”。
和田—民丰—且末—若羌750千伏输变电工程线路上,电力员工开展安装引流间隔棒。甄立民 摄
工程囊括面积达到53万平方公里,建成后电网延伸涵盖区域将达到106万平方公里,接近我国陆地面积的九分之一。最后建设的和田-民丰-且末-若羌750千伏输变电工程于2023年11月开工,超过一半线路在沙漠腹地,创造了全国沙漠路径最长输变电工程、全国单程线路路径最长超高压工程等纪录。

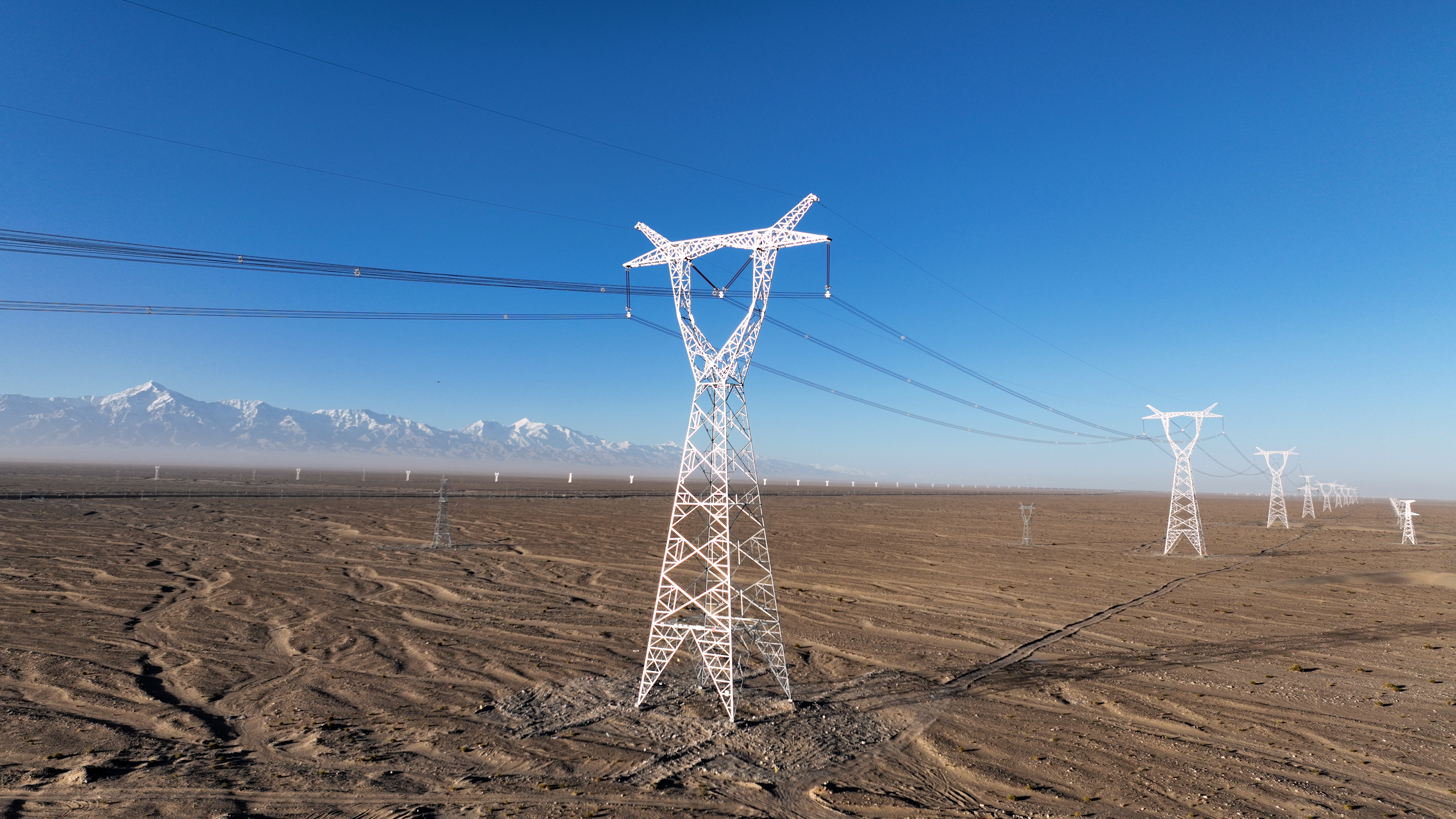

和田-民丰-且末-若羌750千伏输变电工程。马元 摄
南疆新能源储量大、品质优、开发条件好,风光水等清洁能源占总装机比重超过66%。国网新疆电力有限公司经济技术研究院新型电力系统规划研究中心(输电网规划研究中心)主任辛超山表示,环塔工程投运后将新增新能源接纳能力800万千瓦,大幅提升南疆新能源汇集送出能力,带动南疆5000万千瓦新能源发展,有效缓解南疆大型风电光伏基地的接网瓶颈问题,支撑新能源项目高效开发。
随着南疆产业升级与经济高质量发展,预计2025年南疆五地州最大用电负荷将超过1400万千瓦。环塔工程建成投运后,南疆电网最大供电能力可提升80万千瓦—100万千瓦,显著提高南疆电网可靠性和稳定性。
工程的建设将加速新疆电网形成“内供七环网、外送五通道”的主网架结构,既打通了内部供电“最后一公里”,又串联起外送通道“主动脉”,有力支撑新疆第三条交流、第四条直流外送通道建设,“将有力支撑新疆绿色能源外送,加速新疆能源优势向经济优势转换,服务全国电力保供大局。”辛超山说。
